雪亮工程与天网工程都是几年来国家重点项目,很多的弱电朋友都涉及到其中,接触了不了,那么雪亮工程都有涉及到那些施工,提到他们的施工,就不得不了解它的配置清单了,我们来看下。

清单如下:
首先就是前端设备了,其中立杆是必须的,很重要,立杆无论是设备的费用还是施工的费用,都占据了大头,立杆与横臂的施工也是比较复杂的,一般的项目经理在刚施工时都比较容易出错,所以在做雪亮工程时,需要先了解清楚立杆的施工,以及摄像机的安装。
然后就是线缆了,从我们上面的清单来看,线缆虽然施工费单价不贵,但是确实量比较大,因为对于雪亮工程的范围很广,都是户外的, 对线缆的需求肯定是比较大的, 因此,我们在配置清单时,要根据现场计算出来工程量,不然容易出差。
这里面值得注意的是,很多的雪亮工程它的部分设备是需要定制,例如立杆,有3-6米的,6-8米的,而且型号要求各个项目都有一定的差异化,所以在做项目时需要根据项目需求进行定制,这里面我们来看一组设备参数就知道,杆的厚度也就不一样。

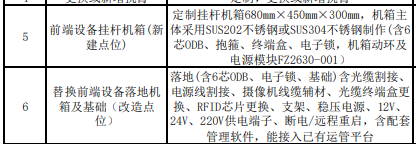

例如挂杆机箱的要求:
定制挂杆机箱680mm×450mm×300mm,机箱主 体采用SUS202不锈钢或SUS304不锈钢制作(含6 芯ODB、抱箍、终端盒、电子锁,机箱动环及 电源模块FZ2630-001)。
还有前端设备落地机箱及基础,基本上都是需要定制的。
