电梯五方通话的施工安装注意事项,原理图

   2021-04-23 16990
导读

五方通话虽然是电梯项目中,但是却是由弱电人来安装,很多朋友对于五方通话的安装有一些不了解,本期我们一起来看下五方通话施工

五方通话虽然是电梯项目中,但是却是由弱电人来安装,很多朋友对于五方通话的安装有一些不了解,本期我们一起来看下五方通话施工安装的一些要点与注意事项。


首先我们来看下五方通话的原理图:

这个原理图可以反映出很多问题,基本上已经很清楚了,如果对五方通话了解的朋友,可以通过这个原理图详细了知道五方通话的原理。

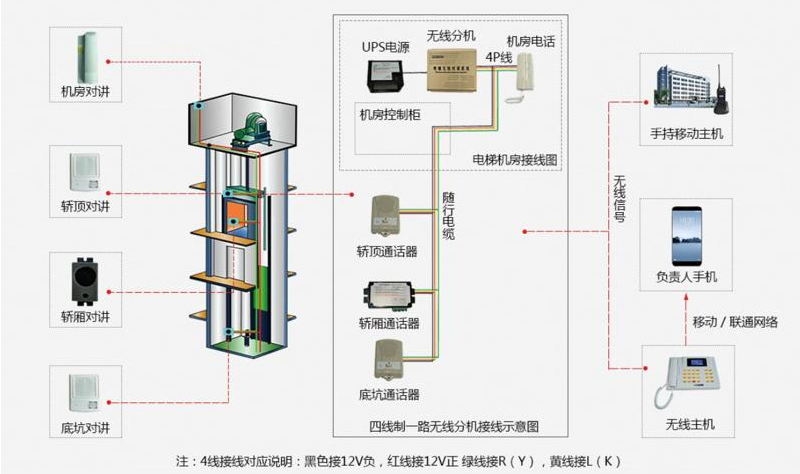

五方通话施工安装原理图


五方通话施工要求与注意事项:

1、机房对讲主机及监控中心对讲主机一般由电梯厂家提供。
2.电梯机房至监控中心之间的布线(包括线材、线管及敷设工程)。
3.敷线线缆为:PVC护套屏蔽软电缆1.0mm2的2芯电缆,型号为RVVP2×1.0。
4.监控中心预留的通讯线需在到达对讲主机后,再多预留2米以上线缆;电梯机房预留的通讯线需在到达电梯控制柜后,再多预留2米以上线缆。
5.电梯机房到监控中心的最远布线距离不能超过2km。
6.对于无机房电梯,电梯的控制柜一般放置在地面1楼井道内。
7.通讯线路单根内阻平均每百米不高于4Q。


8.布线需达到以下检测要求:
绝缘表:500v档分别测量接地线对黑线、白线及黑白两线间阻值,应在0.02MQ以上。

万用表:
①交流电压档测量黑、白线与接地线间的感应电压在48V以内(电梯系统带电时测量)
②直流电压档测量黑、白线与接地线间及黑白两线间电压应为零

③短接各机房对讲主机通讯主线,在监控中心测量黑线、白线间阻值,应在120Q之内。


当然,关于五方通话关于安装还有一些其它的具体内容以及事项,比如说接线、调试等,这个我们在后面会提到。


反对 0举报 0 收藏 0 打赏 0评论 0
更多问题及资料,可以加入星球讨论
每日获取更多最新行业干货与资料


免责声明
•
本文为小编原创作品,作者: 小编。欢迎转载,转载请注明原文出处:https://www.rdhyw.com/news/show-924.html 。本文仅代表作者个人观点,本站未对其内容进行核实,请读者仅做参考,如若文中涉及有违公德、触犯法律的内容,一经发现,立即删除,作者需自行承担相应责任。涉及到版权或其他问题,请及时联系我们rdhyw@qq.com。

更多>行业下载

入驻

企业入驻成功 可尊享多重特权

入驻热线:158-7146-9462

请手机扫码访问

小程序

小程序更便捷的查找产品

为您提供专业帮买咨询服务

请用微信扫码

公众号

微信公众号,收获商机

微信扫码关注

顶部
