非常详细的机房工程精密空调施工方案

楼主   帖子创建时间:  2022-05-28 19:23 回复:3 关注量:508

精密空调施工方案

一、机房概述:

在用机房,机房净高2.3米。

增加两台25kw空调;

两台空调采用轮值模式运行,轮值切换时间根据用户需求设置。

三、空调搬运路线

货车送货到一楼,卸车后从电梯搬运到机房指定位置。

四、气流组织

    空调采用水平送风下部回风模式。

五、空调安装

1、 主机的安装位置

① 、空调主机的尺寸,长宽高(925+990+1980);单台主机重量:375kg。

② 、空调主机承重架采用50#镀锌角铁制作,尺寸:875+940+地板高度。

③ 、空调下方制作防水围堰,做排水管排水。

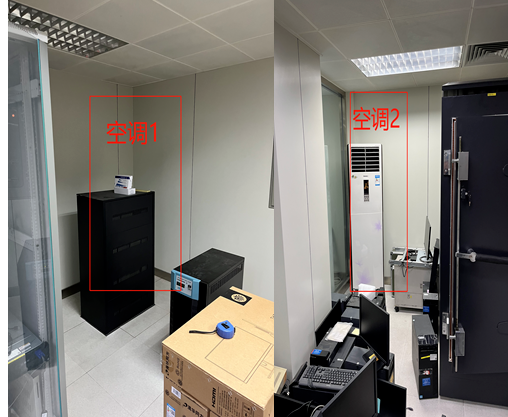

④、主机摆放如下图,左右预留600mm维护空间,背面可贴墙;固定在承重架上,铁架与空调底部间垫5mm橡胶垫,可防滑,防震。

⑤空调1摆放位置需要把UPS往右移,直至能够安装空调主机。

⑥空调2摆放位置需要把原来的在用空调拆除,向左移动3米再重新安装。

2、外机的安装位置

①  外机安放在楼顶,做水泥墩,外机固定在水泥墩上,不直接打楼面,保护防水层。

② 外机的尺寸,长宽高(1240+1178+580)

③ 电源从主机引出,线采用3*1.5mm²,穿线管和管路一起到外机。

七、空调进水、排水

   ①进水管采用PPRDN20管,从男卫或洗澡间接水走旁边办公室天花到机房,空调加装水阀;

②排水采用PPRDN32,沿着地板底下与在用空调排水路由排水。

八、铜管安装

① 管径:气管25,液管16。

② 安装前内壁去污。

③ 正落差每6米安装存油弯。

④ 冷凝器进出口做反向弯。

⑤ 固定,每3米固定一次;横平竖直,保温无破损,固定良好。

⑥ 管路铺设焊接完成,对管道进行吹污。

⑦ 1号空调铜管沿墙边到铜管出管口,穿出机房后,沿着外墙到楼顶平台连接外机

⑧ 2号空调铜管沿墙边到出管口,穿出机房后,沿着外墙到楼顶平台连接外机。

⑨ 管路走向沿途的房间需要业主协助打开窗户,施工人员从窗户到外墙施工。

九、主电缆安装

①  空调需要50A3P开关。

②  电源线规格:5*10mm²,空调单台满载电流34A,配电箱160A空开,目前机房使用单项电流22A。

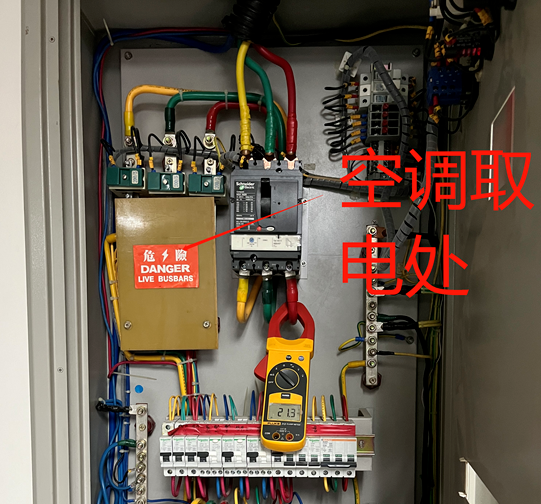

③ 在现有的配电箱上接2组线,套线管从地板底下分别到空调1和空调2

④ 空调旁增加墙边开关。

⑤ 空调接线时,电箱需要断电20分钟。

十、测压

①  铜管焊接完成后用冷媒管将氮气连接到空调整个系统进行加压测试(25KG压力),并用肥皂水进行试漏,保压24小时。

②检查完毕后,将氮气放出,放完后,将整个管道进行抽真空,抽真空时间不应小于2H,最终真空泵显示压力应不大于60Pa或低压压力表指针至-76cmHg,视液镜水分指示应显示干燥。

十一、开机调试

①确认制冷系统无泄漏,真空度满足要求后,应立即开始充注制冷剂。

②从系统的高压检修阀和低压检修阀进行充注。

②  先充注部分制冷剂然后停止制冷剂充注,并记录已充注的制冷剂质量。

④预充注完成后,关闭压力表,制冷剂钢瓶阀门,机组通电预热20分钟。

⑤启动机组制冷运行,从压缩机低压口补加制冷剂至高·低压工作压力。低压压力值为:4.5bar---5bar,高压值为:16bar---18bar左右。

十二、调试完成后应交付使用,并填写开机服务报告,将服务报告交付业主保存。

反对 0举报 0 收藏 0 打赏 0评论
  • 沙发 2022-05-31 13:57

    学习了,感谢

    支持 0 反对 0 回复 举报
    • 游客
    藤椅 2022-05-31 17:20

    提供:通信、安防、智能化资质用到的【全套】职称证书

    有:通信、电子、电气、计算机、网络、自动化、系统集成、光电

    有:中级、高级,能买进社保,无地区限制

    工:18933235597VX)

    另可评审初中高级职称。

    支持 0 反对 0 回复 举报
  • 板凳 2022-06-02 17:05

    谢谢分享!多多学习!

    支持 0 反对 0 回复 举报
