451定额,通信线路施工报价如何算?技工与普工如何算费用?
451定额对于线路的施工报价非常全面,也很详细,不少的朋友也都在使用,很多朋友看不懂最新的451通信线路的定额表,不知道具体施工费用怎么算,我们首先来看451定额的线路施工说明,其中比较重要的一个是对于工日的计算,可以看下图。

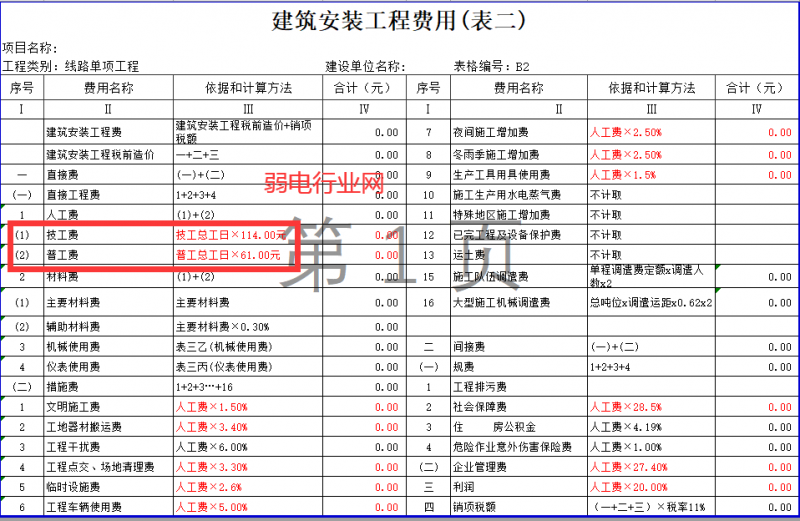

451通信线路定额表说明
其中重要的工日分为两种,一个是技工工日,与普工工日,这两个费是不一样的,技工工日是114元,普工工日是61元,这两个字从字面上也能理解是什么意思,我们来看如何应用呢?
我们再来看451的线路定额应用。

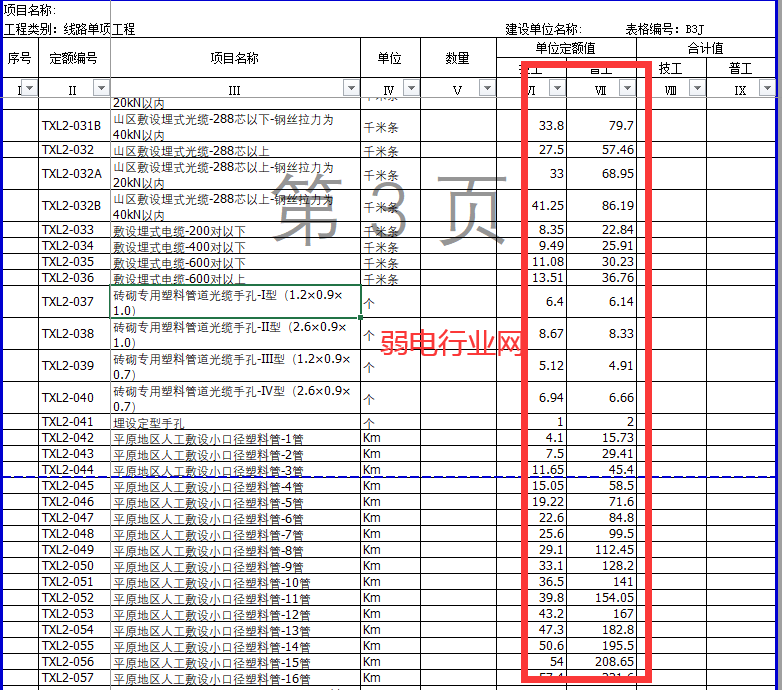

451定额线路3
可以看到,后面直接是多个技工工日,那么施工费用,就是技工工日*114就行了。
举例说明:
例如上面的砖砌专用塑料管道光缆手孔-I型(1.2×0.9×1.0),对应的定额是6.4个工日,那么施工费用就是 6.4*114=729.6,那么再看下它的单位是个,那么砖砌专用塑料管道光缆手孔-I型(1.2×0.9×1.0)施工费用就是729.6元了。了解了这个就很简单了。
